२०८३ कार्तिक ३ गते मङ्गलवार / Oct 20 , 2026 , Tuesday
२०८३ कार्तिक ३ गते मङ्गलवार

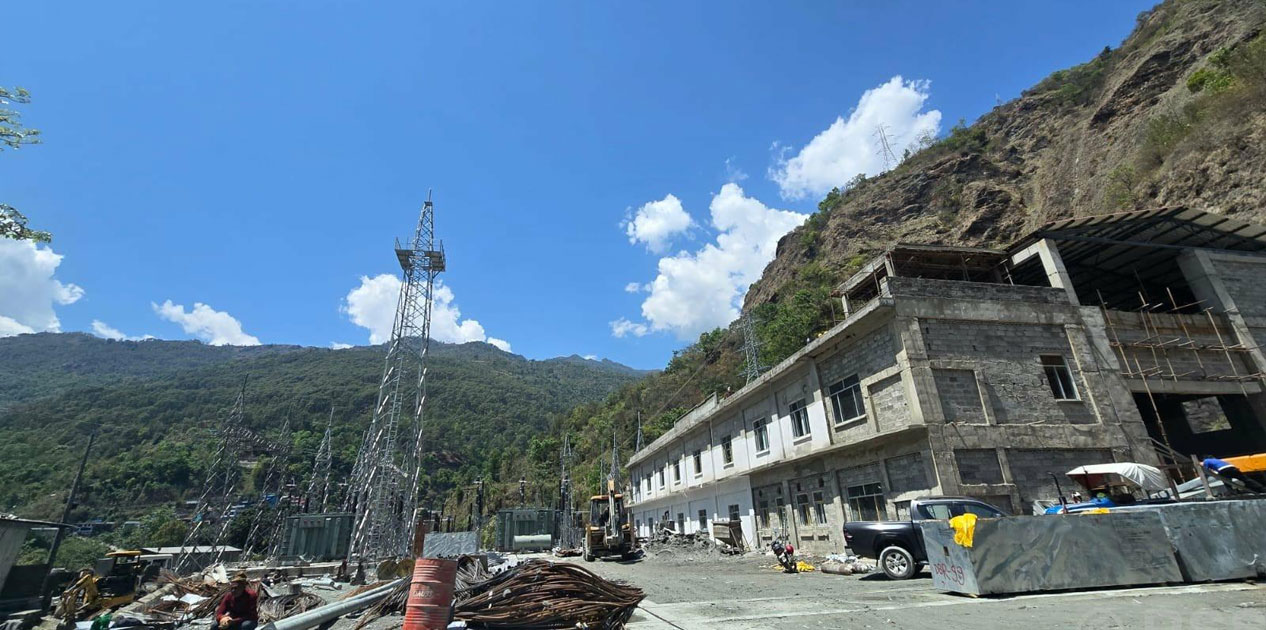

राहुघाट जलविद्युत् आयोजना: ९५ प्रतिशत भौतिक प्रगति

Nada
२०८३ वैशाख ८ गते १२:१३
Shares
राहुघाट जलविद्युत् आयोजना: ९५ प्रतिशत भौतिक प्रगति

म्याग्दी : नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगंगा हाइड्रोपावर प्रवर्द्धक रहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको ९५ प्रतिशत भौतिक प्रगति भएको छ । सुरुङ, बाँध र विद्युतगृहको भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुगेको आयोजना परीक्षण उत्पादनको तयारीमा जुटेको हो ।

ncell

आगामी जेठभित्र परीक्षण उत्पादन गर्ने लक्ष्यसहित निर्माण भएका भौतिक संरचनाको परीक्षणको तयारी गरेको रघुगंगा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले जानकारी दिए । “सिभिल, हाइड्रो र इलेक्ट्रोमेकानिकलका संरचना निर्माण र उपकरण जडान सकेर फिनिसिङ भइरहेको छ”, उनले भने, “सुरुङमा पस्ने चारवटा प्रवेशमार्ग बन्द गराएपछि पानी भरेर परीक्षण गर्ने तयारीमा छौँ ।”

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसिएट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित सन् २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) रु छ अर्बमा ठेक्का सम्झौता गरेको थियो । सन् २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोबेम्बरसम्मका लागि तेस्रोपटक म्याद थपिएको थियो । चौथोपटक थपिएको समयभित्र आयोजना सम्पन्न गराउने लक्ष्यअनुसार काम भइरहेको प्रबन्ध सञ्चालक केसीले बताए ।

रघुगंगा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र दुईवटा पानी थिग्य्राउने पोखरी निर्माण सकिएको छ । तिल्केनीचौरमा विद्युतगृह निर्माण सकेर रङरोगन गर्न थालिएको छ । बीस मेगावाटको एकवटा युनिट जडान भइसकेको छ भने अर्को युनिटका पाटपुर्जा जडान अन्तिम चरणमा पुगेको छ ।

विद्युत्गृह परिसरमा आयोजनाबाट उत्पादित विद्युत्लाई केन्द्रीय प्रसारण लाइनमा जोड्नका लागि स्वीचयार्ड तयार पारिएको हाइड्रोपावरका प्रबन्ध सञ्चालक केसीले जानकारी दिए ।

कोरोना महामारी, बाढीपहिरोलगायत प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजनाको काममा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताए । भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)सँग २०७६ साल कात्तिकमा एक करोड दुई लाख ९३ हजार २२ दशमलव ३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता भएको थियो ।

भारतीय आयात निर्यात ९एक्जिम० बैंकको ६७ मिलियन डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एण्ड कन्ट्रयाक्ट (इपिसी) प्रारुपमा राहुघाट जलविद्युत् आयोजना सञ्चालन गरिएको हो ।

कमजोर आर्थिक अवस्थाका कारण २०७२ सालमा पुरानो ठेकेदार आइभिआरसीएलसँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो । पछिल्लोपटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसिएट्स (जेपी)ले विसं २०७५ असारमा पहुँचमार्ग र विसं २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

यस आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी करिडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चारवटा टावर र प्रसारण लाइन पनि बनिसकेको आयोजना कार्यालयले जनाएको छ ।

uae

सम्बन्धित खबर
