२०८१ मंसिर ११ गते मङ्गलवार / Nov 26 , 2024 , Tuesday
२०८१ मंसिर ११ गते मङ्गलवार

तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो

ADV
मध्यान्ह
२०८१ कार्तिक ४ गते १०:२०
तनहुँ जलविद्युत् आयोजनाको आधा काम सकियो

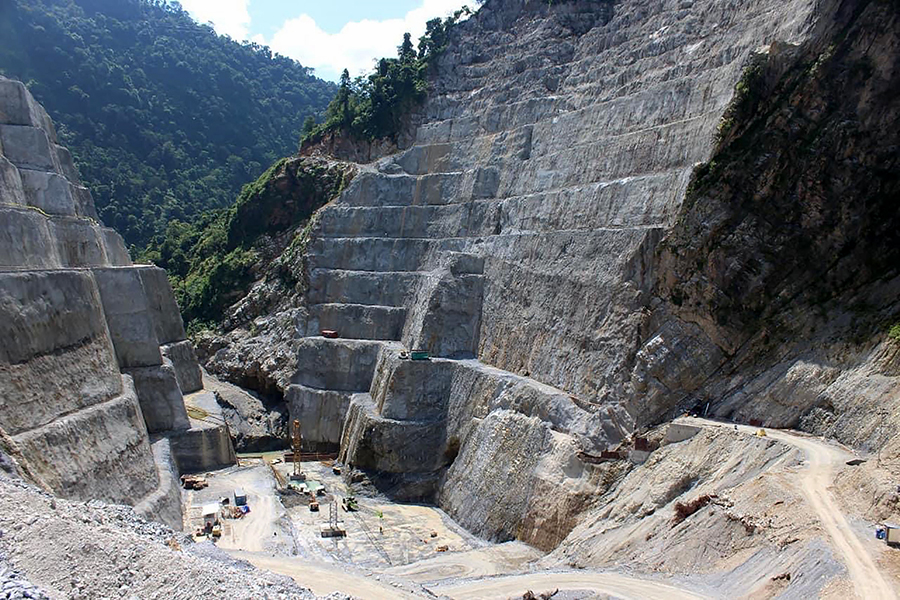

तनहुँ : निर्माणाधीन एक सय ४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको ५८ दशमलव एक प्रतिशत प्रगति भएको छ । तीन ‘प्याकेज’मा काम जारी छ भने ५२ दशमलव शून्य सात प्रतिशत वित्तीय प्रगति भएको छ ।

आयोजना प्रमुख श्यामजी भण्डारीका अनुसार प्याकेज-१ अन्तर्गत बाँधलगायत संरचना निर्माणमा ३५ प्रतिशत प्रगति भएको छ । प्याकेज-२ अन्तर्गत विद्युतगृह निर्माणमा ५९ प्रतिशत प्रगति भएको छ । प्याकेज-३ अन्तर्गत प्रसारण लाइन निर्माणमा ७३ दशमलव पाँच प्रतिशत काम पूरा भएको छ ।

आयोजना २०८३ असारभित्र सम्पन्न गर्ने लक्ष्य छ । प्याकेज-१ अन्तर्गत बाँध निर्माण जारी छ भने सुरुङ, विद्युतगृह निर्माणका साथै हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत प्याकेज-२ को काम पनि भइरहेको छ । प्याकेज-३ अन्तर्गत दमौलीबाट चितवनको भरतपुरसम्म दुई सय २० केभीको डबल सर्किट प्रसारण लाइन निर्माण भारतको केइसी इन्टरनेशनलले गरिरहेको छ ।

ADVADV

ताजा खबर

सम्बन्धित खबर

Advertise
