२०८१ मंसिर १० गते सोमवार / Nov 25 , 2024 , Monday
२०८१ मंसिर १० गते सोमवार

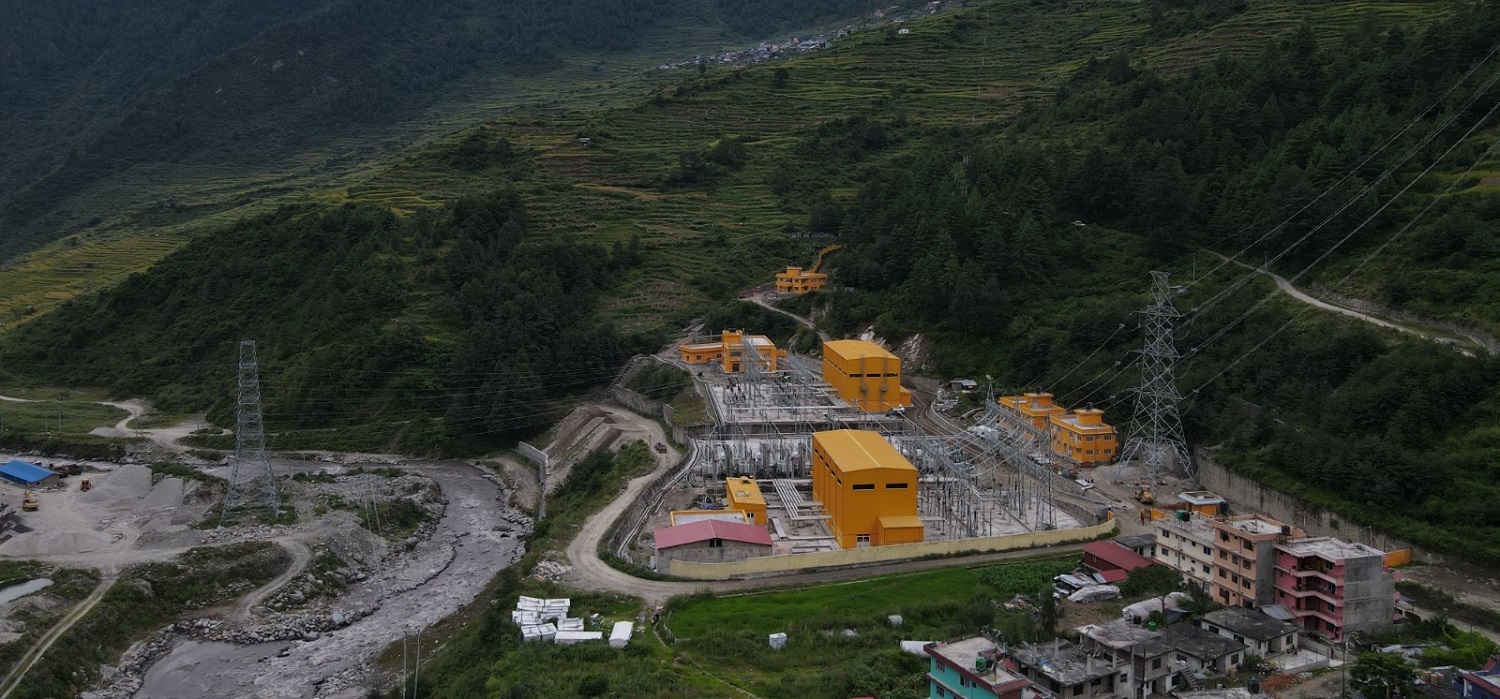

चिलिमे–त्रिशूली प्रसारण लाइन निर्माण सम्पन्न

ADV
मध्यान्ह
२०८१ कार्तिक १९ गते १२:०८
चिलिमे–त्रिशूली प्रसारण लाइन निर्माण सम्पन्न

काठमाडौं : त्रिशूली नदी र त्यसका सहायक खोलाहरूमा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाहरूबाट उत्पादित विद्युत राष्ट्रिय प्रणालीमा प्रवाह गर्न शुरु गरिएको चिलिमे-त्रिशूली २२० केभी प्रसारण लाइनको निर्माण सम्पन्न भएको छ ।

रसुवाको आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित चिलिमे हब सबस्टेसनदेखि नुवाकोटको किस्पाङ गाउँपालिकाको पहिरेबेंसीस्थित त्रिशूली थ्री बी हब सबस्टेसनसम्मको २८ किलोमिटर प्रसारण लाइन निर्माण सम्पन्न भएको हो ।

दशैं र तिहारको सार्वजनिक विदामा समेत कर्मचारी, निर्माण व्यवसायी अहोरात्र खटी प्रसारण लाइन निर्माण सम्पन्न गरिएको नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले बताए ।

कार्यकारी निर्देशक घिसिङले प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युतको अगुवाइमा निर्माण भएका १११ मेगावाटका रसुवागढी र ४२.५ मेगावाटको साञ्जेनसहित रसुवामा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाको विद्युत् प्रवाहका लागि प्रसारण लाइन पूर्वाधार तयार भएको उल्लेख गरे ।

रसुवागढी र साञ्जेन आयोजना निर्माण सम्पन्न भई विद्युत् उत्पादनको चरणमा छन् । भौगोलिक रूपमा अत्यन्तै जोखिमयुक्त र कठिन हिमाली क्षेत्रमा टावर बनाउनुपर्ने, भीरैभीर रहेको र सडक पनि नभएकाले निर्माण सामग्री मानिस या खच्चडबाट बोकाएर लैजानुपर्ने अवस्था रहे पनि काम गरिएको उनले बताए ।

‘बाढीपहिरो, वन क्षेत्रको जग्गा प्रयोगको समस्या, स्थानीयको अवरोध, कोभिड–१९, निर्माणस्थल हिमाली र पहाडी क्षेत्रमा पर्ने भएकाले लाइन निर्माणमा मौसमको पनि प्रतिकूल प्रभावजस्ता कारणले समस्यामा परेको आयोजना निरन्तरको प्रयासपछि निर्माण सम्पन्न हुनु ठूलो उपलब्धी हो,’ कार्यकारी निर्देशक घिसिङले भने ।

चीनसँगको विद्युत् व्यापारका लागि चिलिमे–केरुङ अन्तरदेशीय प्रसारण लाइन निर्माण गर्न लागिएको सन्दर्भमा चिलिमे–त्रिशूली प्रसारण लाइनले नै चीनलाई जोड्ने उनले बताए ।

चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन आयोजनाअन्तर्गतनै २२०/१३२/३३ केभीका चिलिमे हब र त्रिशूली थ्री बी हब सबस्टेसन निर्माण सम्पन्न भइसकेका छन् । त्रिशूली थ्री बी हब सबस्टेसनमा आएको विद्युत् काठमाडौंको मातातीर्थसम्मको त्रिशूली–काठमाडौं २२० केभी प्रसारण लाइन हुँदै राष्ट्रिय प्रणालीमा समाहित हुनेछ ।

सान्जेन र रसुवागढी जलविद्युत आयोजनाहरूबाट उत्पादित विद्युत् चिलिमे हब सबस्टेसनमा जोडी चिलिमे–त्रिशूली प्रसारण लाइन हुँद राष्ट्रिय प्रणालीमा समाहित हुनेछ ।

२८ किलोमिटर लामो प्रसारण लाइनका लागि ७६ वटा टावर निर्माण गरिएका छन् । प्रसारण लाइन समुद्री सतहबाट ६८० देखि २६०० मिटरसम्म पर्ने भूभागमा निर्माण गरिएको छ । ३३ वटा टावर सडकको पहुँच नै नभएका ठाउँमा निर्माण गर्नुपर्ने अवस्था रहेको र ती स्थानसम्म पुग्न छुट्टै पहुँच सडक निर्माण गरिएको प्राधिकरणले जनाएको छ ।

आयोजनाले लाइन निर्माणका लागि २० किलोमिटरभन्दा बढी पहुँच सडक निर्माण गरेको प्राधिकरणको उच्च भोल्टेज ग्रीड विभागका निर्देशक थर्कबहादुर थापाले बताए । निर्देशक थापाले खच्चड र मानिसबाट निर्माण सामग्री र उपकरणहरू ढुवानी गरी ९ वटा हेलिकोप्टरबाट निर्माण सामग्री ढुवानी गरी २ वटा टावर निर्माण गरिएको जानकारी दिए ।

उत्तरगया गाउँपालिका–१ तिरुबाट सोही वडाको सिरुचेतसम्म १ हजार २३५ मिटर लम्बाइमा तार तानिएको छ । मैलुङखोलामाथि पर्ने उक्त खण्ड (मैलुङ क्रसिङ) मा ड्रोनको प्रयोग गरी तार तानिएको थियो ।

प्रसारण लाइन अन्तर्गत चिलिमे–मैलुङ खण्ड २० किलोमिटर डबल सर्किट र मैलुङ-त्रिशूली थ्री बी हबसम्म ८ किलोमिटर चार (मल्टी) सर्किट लाइन निर्माण गरिएको प्राधिकरणले जनाएको छ । कोरियन कम्पनीहरूको अगुवाइमा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत आयोजनाको विद्युत जोड्नका लागि मल्टी सर्किट लाइन बनाउन लागिएको हो ।

माथिल्लो त्रिशूली–१ले मल्टी सर्किट लाइन बनाउँदा भएको खर्चको ६० प्रतिशत रकम बेहोर्ने छ ।

अनुमानित लागत ३ अर्ब ६२ करोड ८९ लाख अमेरिकी डलर रहेको चिलिमे–त्रिशूली आयोजनामा नेपाल सरकार तथा नेपाल विद्युत प्राधिकरणको लगानी र जर्मन विकास बैंक (केएफडब्लू)को अनुदान रहेको छ । युरोपेली युनियनले स्थापना गरेको युरोपेली लगानी बैंक (इआइबी) को पनि आयोजनामा सहुलितपूर्ण ऋण रहेको छ ।

प्रसारण लाइन र सबस्टेसन निर्माणका लागि चिनियाँ कम्पनी पिङगाओ ग्रुप अफ कम्पनीजसँग २०७४ को कात्तिकमा भएको ठेक्का सम्झौता सोही वर्ष पुसमा कार्यान्वयनमा आएको थियो ।

ADVADV

सम्बन्धित खबर

Advertise
